中国经济新闻联播4月5日齐齐哈尔电(记者 魏伯勤 通讯员路久宽)生活垃圾焚烧发电项目,被人们喻为“垃圾终结者”不仅会处理垃圾,还会通过焚烧发电实现废物再利用。近日,黑龙江省百大项目之一的齐齐哈尔市生活垃圾焚烧发电项目正在紧张施工中。受疫情影响,项目复工时间推迟了一个月,延误的工期必须要靠加班加点抢回来。

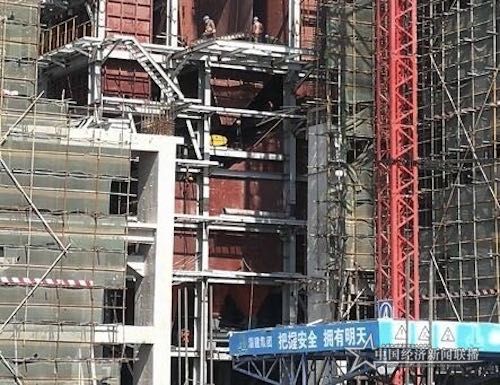

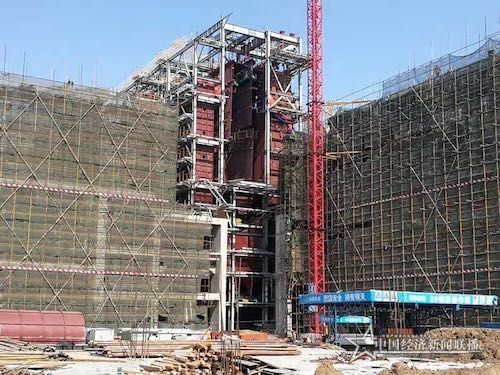

登记、扫码、测温和消毒后,记者进入厂区。垃圾渗滤液处置现场,地下部分的土建已经完成,数十名工人正在脚手架上有条不紊地进行着相关操作。主厂房另一侧,在两栋绿色防尘网包裹的建筑中间,红色钢结构正在组装。
中节能齐齐哈尔环保能源有限公司项目负责人张鹏告诉记者:“1号焚烧炉在去年停工前就已经完成了组装,由于东北冬季时间较长,为了不影响工期,我们提早将2号焚烧炉的内部进行组装,等到天气转暖后,直接贴外墙体就可完成,这样可以最大限度缩短施工时间,确保今年的既定目标能够按时完成。”
张鹏说,截至目前,一期土建工程完成70%以上,设备安装已接近50%,预计4月末至5月中旬进入设备的全面安装时,厂区会呈现更加繁忙的景象。

对于项目的总体规划是否会受影响,张鹏说:“虽然受到疫情影响,但按照今年整体的施工计划,集团要求10月30日必须完成1台焚烧炉和1台发电机的试运行,年底必须完成双炉一机的满负荷运行,也就是72小时加24小时的超满负荷运行,确保能够达到设计产能,届时将可实现日处理垃圾800吨,年发电量近9000万千瓦时。”
